J9九游国际站

清能万助150MW/300MWh储能项目冲刺并网倒计时

  近期 ,清能万助黄石经

颁布功夫:2025-06-05浏览次数:【字体:

  近期 ,清能万助黄石经开区150MW/300MWh储能电站项目现场一片忙乱 ,各参建单元铆足劲头、抢抓工期 ,全力以赴推动项目建设。

d56560003188c047c2587d7d12e8d9ae

  全产业链协同推动项目建设

  作为江苏省沉点储能项目 ,清能万助储能电站选取非步入式液冷磷酸铁锂储能技术 ,规划装置36套储能单元 ,建成后将为区域电网提供调峰调频、应急备用等关键支持。为实现6月30日全容量并网指标 ,各参建单元正以“倒计时”姿势有序推动工作。

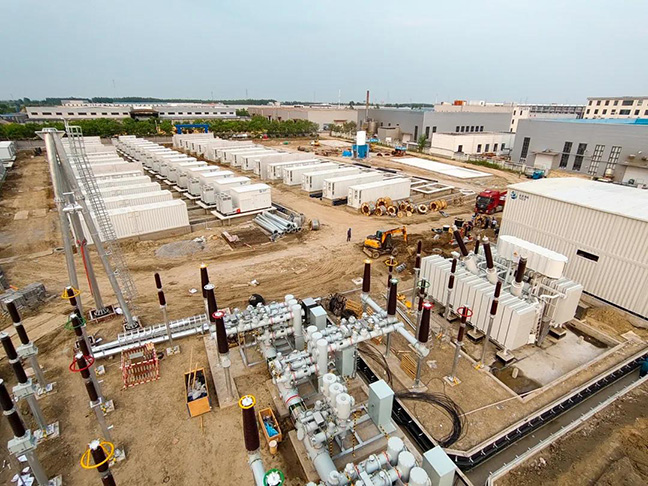

  土建电气施工加快:升压区主变及GIS设备基础已全数实现 ,储能区72台电池舱与36台PCS舱就位 ,35kV电缆敷设进入冲刺阶段。土建单元康泰工程装置公司克服设备运输阻碍 ,于5月30日前交付电缆过路管路 ,保险后续电气施工顺利进行。

  设备装置调试并进:设备调试单元国电南瑞公司供货的二次设备舱、蓄电池舱等主题设备陆续到位 ,总包单元江苏怡宁能源公司团队同步发展直流电缆敷设与设备接线 ,设计单元黄石电力设计院驻场团队实时优化二次系统规划 ,确保设备联调精准高效。

  多方合力攻克难题:针对电缆清册交付滞后导致的采购缺口 ,清能公司结合总包单元、设计单元、供货方连夜协调厂家加急排产 ,保峻峭害物资供给;同时 ,对侧220kV照射变;ぷ爸米爸玫魇怨ぷ魍酵贫 ,确保并网线路通顺。

  节日坚守助力项目攻坚

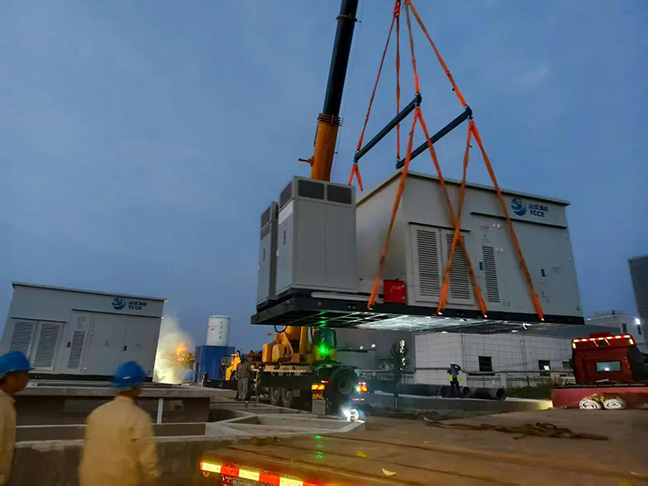

  据项目掌管人介绍 ,端午假期期间 ,每天罕见十名建设者在岗 ,采取轮班作业方式施工。为抢抓工期 ,各参建单元组建“党员突击队” ,在电池舱吊装、电缆敷设等关键环节阐扬带头作用。高温下 ,建设者们坚守在升压站设备调试、储能区消防系统装置等一线岗位。一位现场施工人员暗示 ,能为新能源项目建设贡献力量 ,感应很有意思。

798bcedff8439c6dbeb301ba63fd0a5e

  全力冲刺保险项目投运

  目前 ,项目已实现储能区基础施工、设备就位及70%电缆敷设 ,全站调试打算已启动。清能公司有关掌管人暗示 ,将两全各参建单元的优质资源 ,压实节点责任 ,加快实现系统侧刷新 ,优化储能单元调试流程 ,同步发展电池舱机能测试与升压站设备联动试验 ,确保项目整系统高质量按时投运 ,助力黄石新能源产业发展。

下一篇:载同业 ,招商共赢 |黄石招商场风华正茂!

SQL Error: select * from ***_ecms_news where id<'8211' and classid='186' and checked=1 order by newstime desc limit 1

返回

J9九游国际站 版权所有

地址:黄石市世纪大路669号 邮编:224006

电话:0515-88190190 传真:0515-88190187

苏ICP备2021010007号-1 苏公网安备 32090302000324号 朗业技术支持

【网站地图】
